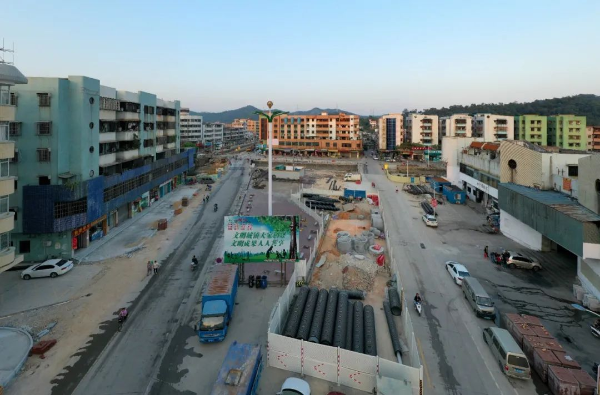

提升城镇品质工程
银湖一路、河滨东路、河滨西路改造工程已完成路面沥青铺设;运河东路进入污水管网路面修复阶段,运河西路路面已经完成软基基础处理,预计11月初进行路面铺设。
污水管网三期工程
已签订施工合同并完成勘察,目前污水管网设计单位已出具施工方案,汇龙二路工段已进场施工。
“清洁三江”深化工程
“清洁三江”深化工程。4月重新制定《三江镇2020年“清洁三江”工作实施方案》,对村级增加“两改两提”活动和红黑榜评选,增加对厂企进行考评、排名,每季度对村级与厂企进行考评,聘请第三方公司,8、9月已实施对镇各村(居、场)进行暗访测评,10月已召开第三季度考评会议。另外,全镇范围已统一招标聘请第三方保洁公司,主要负责保洁及垃圾清运,其聘请保洁员对全镇交通主干道、工业园区、圩镇巷道、楼道、河道、公厕实行覆盖性一把扫。
水利除险加固工程

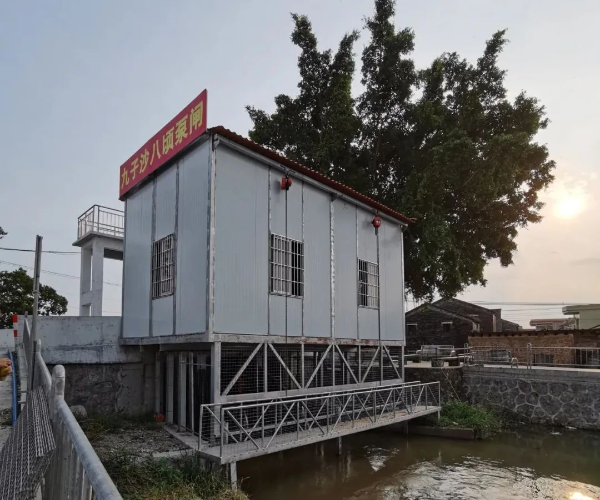

我镇各项水利除险加固工程正高质高速逐项完成中。九子沙八顷水闸临时排涝站新建工程土建部分已经完工,线路部分已经完成设计,准备施工;老良围冲、荷苞环冲、新旧河冲清淤工程,官田冲下大围临时排涝站新建工程已经完工;良德冲牛臀水闸临时排涝站新建工程、洋美水闸临时排涝站新建工程纳入潭江整治工程项目,目前正在测量设计中;九子沙九顷水闸临时排涝站新建工程已经开标,由于上级汛期还没有结束,汛期结束马上进场开工;官田梪口裂电排站加固工程图纸预算已经设计编制完毕,由镇建环局负责跟进。
改善交通出行工程
我镇2020年度纳入“四好农村路”建设的项目共5个。至10月初,沙茶连接线路面改造、交祖围河北面道路、交祖围河南边道路、桑围道路路面改造等已进场施工,三江镇Y173线环镇路已完成工程立项、图纸审批、招投标等工作,准备开始施工建设。
民生精准帮扶工程
(1)公益创投项目:2020年5月,三江镇党委、新会区中医院党委、维达纸业党委实现三方党建结对,通过党建引领、优秀互补、资源共享,带动各项目的共同推进,为三江镇公益创投综合服务项目的服务提升提供了坚实支持。项目社工密切关注社区15类特殊人群的需求变化,通过多方链接资源,及时为有需要的服务对象提供支持。项目在保证服务质量与项目指标完成量的情况下,积极配合镇委镇政府相关部门的工作部署,并且通过加强与主管部门的沟通,及时汇报工作、反映问题、总结经验。
(2)精准扶贫项目:目前已完成所有精准扶贫贫困户在读困难学生的在读证明和《三江镇精准扶贫帮扶申请表》收集工作,正在公示阶段,公示完毕无异议即可发放镇级助学金。
促进学前教育工程
2020年9月1日起,镇政府收编洋美幼儿园为公办幼儿园,现已由镇中心小学代管,开展正常的招生和教学工作。洋美幼儿园已向区编委办申请完成了公办园法人的登记手续,目前区民政局正委托第三方对洋美幼儿园进行审计清算,以便进一步理清银行账户等问题。
推进水体治理工程

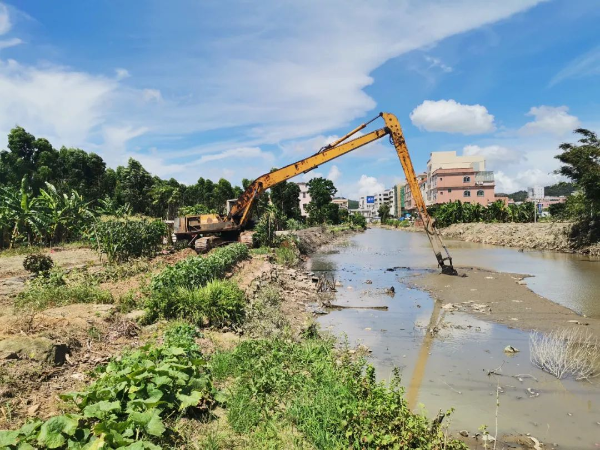

对老良围冲、荷包环冲、旧新河等主要河道共1821米进行清淤、清障。上述工程目前已全部完成。
