为贯彻落实《新会区发展改革局2025年服务企业推动重点项目建设工作方案》,进一步提升服务企业的工作成效,确保全区重点项目顺利推进。6月26日上午,区发展改革局有关分管领导带领业务骨干前往联系的大泽镇、司前镇开展重点建设项目现场督导。

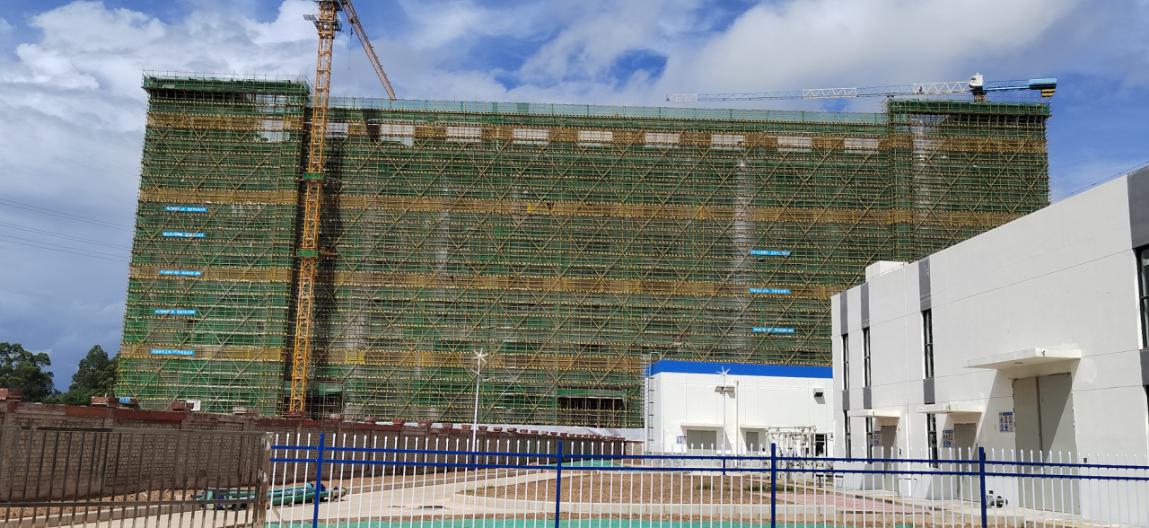

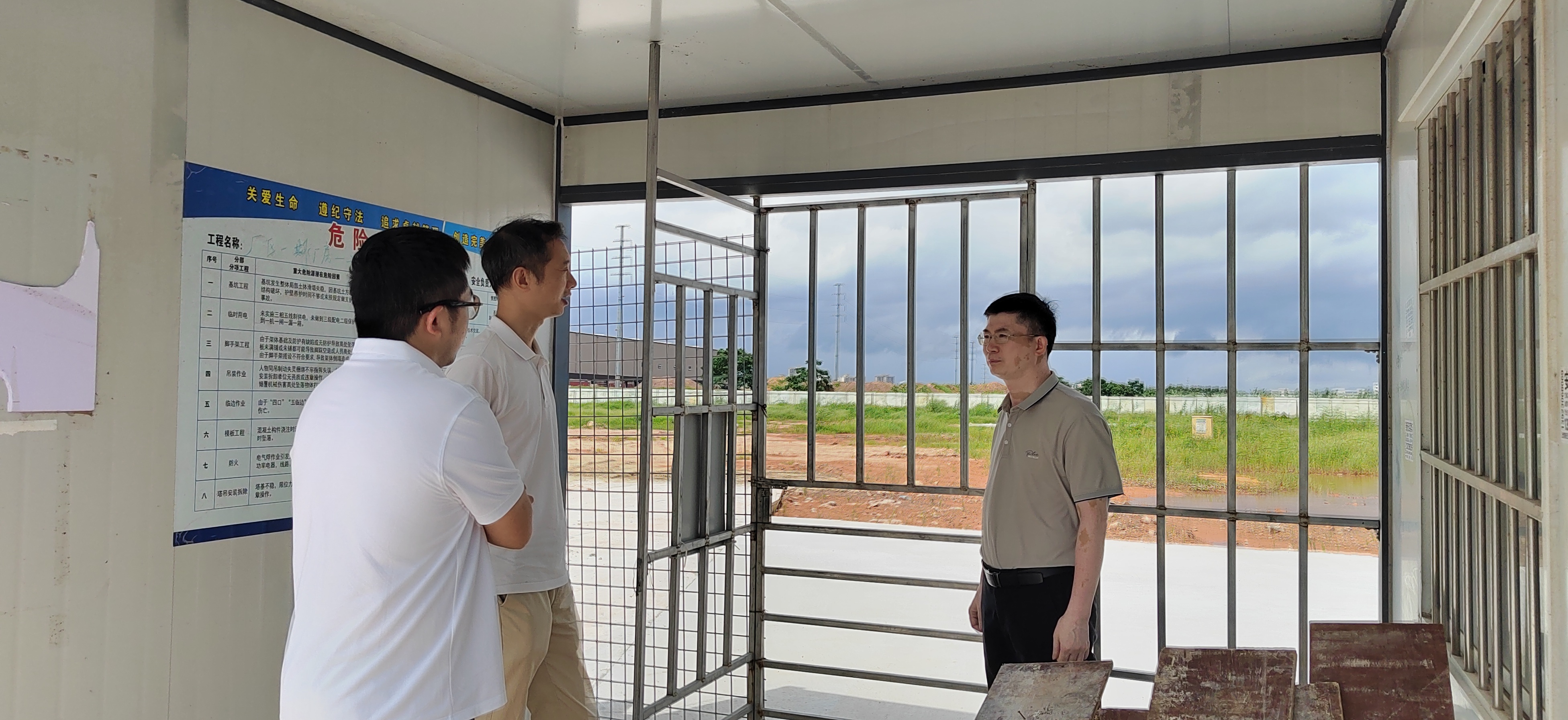

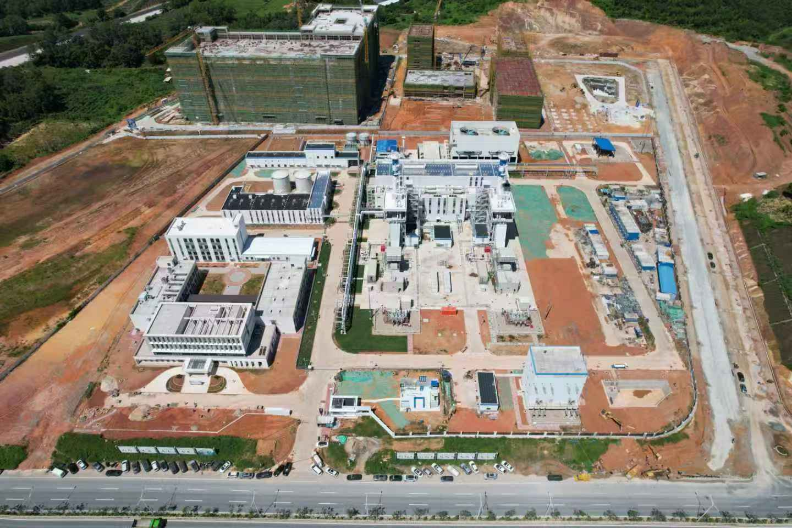

在大泽镇食品园,督导组深入了解意奇高、苟记、四海鱼蛋、旺嘉、国电投等项目建设进展情况,其中意奇高项目主体建筑已封顶;旺嘉项目研发楼、宿舍楼等4栋建筑正在加快建设;苟记食品正在基础施工;国电投项目总体形象进度完成90%,但因输气管道鹤山共和段与邻近石场存在安全隐患影响管道铺设;四海鱼蛋受园区排污系统建设周期未能确定影响,建设放缓。区发展改革局督导组立刻联系环保部门加强协调指导属地镇政府加快镇新建污水厂报批工作。
在司前镇,督导组重点了解溢鹏、佳久、谊达、盛誉等计划新开区项目进展情况。其中溢鹏、谊达两个项目已完成桩基工程;佳久项目受市场大环境影响,企业拟暂缓该项目投资计划;金星村改项目因企业对投资计划作了重大调整,需重新报市招商联席会议审批后,才能挂网供地。
针对建设进度滞后项目,督导组强调属地政府要把项目建设作为推动新会区经济高质量发展的重要抓手,全力加快项目建设进度,力争完成既定的年度投资计划任务。对于项目存在的堵点难点,区发展改革局将联合有关部门积极跟进,全力协助解决问题,为项目建设保驾护航。
